Utbygginger på sokkelen – hva har vi lært?

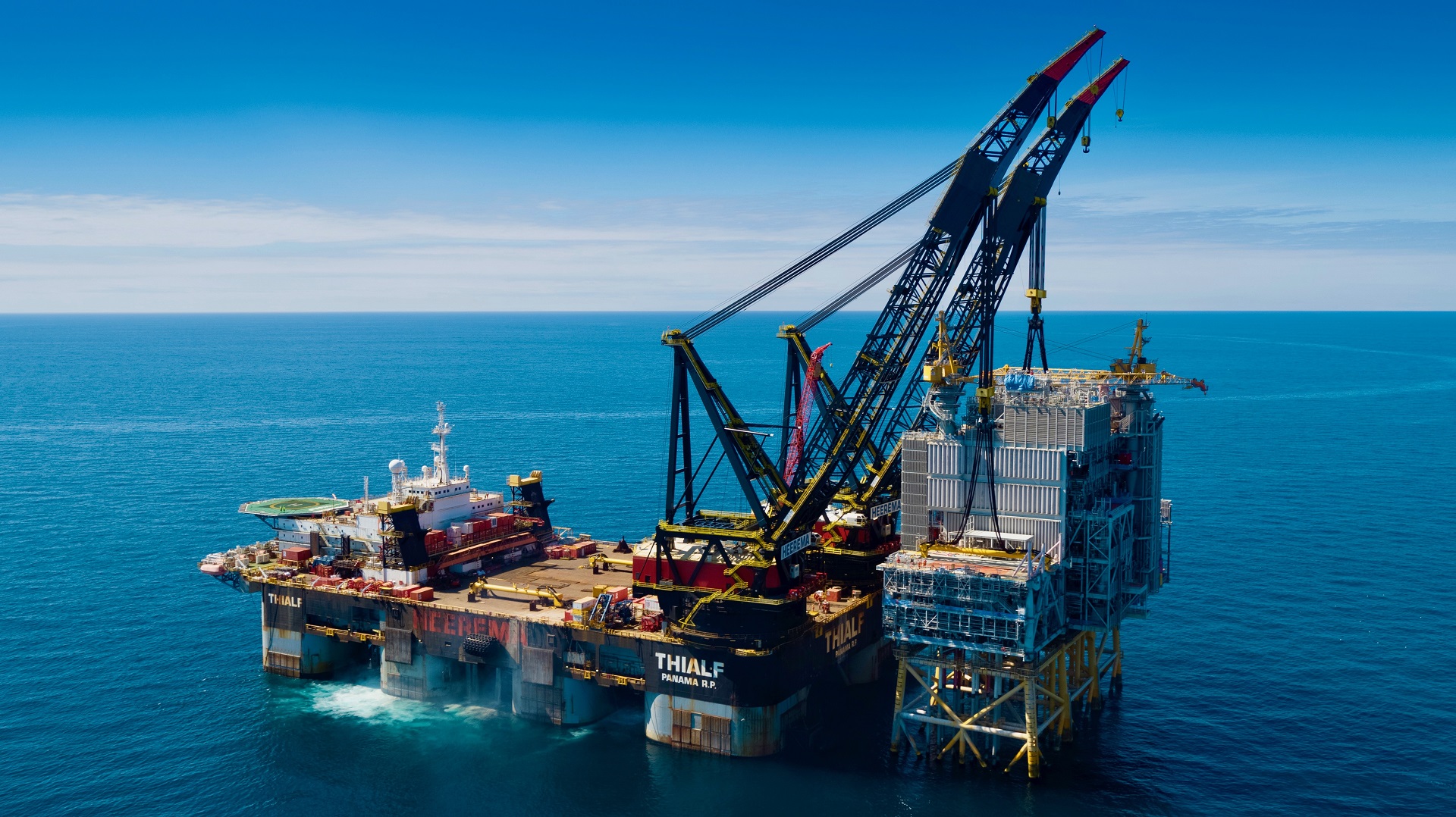

Martin Linge-feltet i Nordsjøen. Foto: Equinor

Martin Linge-feltet i Nordsjøen. Foto: Equinor

31.01.2020 I hvor stor eller liten grad rammes utbyggingsprosjekter på norsk sokkel av forsinkelser og kostnadsoverskridelser? Oljedirektoratet har sett på utviklingen i fra 2007 til 2018 og presenterer funnene den 7. februar.

Da blir rapporten Prosjektgjennomføring på norsk sokkel lagt fram i Oljedirektoratets lokaler i Stavanger.

Utført innen planlagt tid og kostnader?

Oljedirektoratet har sett nærmere på 66 utbyggingsprosjekter på norsk sokkel i perioden mellom 2007 og 2018. Rapporten har til hensikt å gi en vurdering av hvorvidt rettighetshaverne lykkes med å gjennomføre prosjekter innenfor planlagt tid og kostnader.

Sist Oljedirektoratet gjorde noe lignende var i 2013 gjennom rapporten Vurdering av gjennomførte prosjekter som omhandlet erfaringer og læring fra fem utbyggingsprosjekter.

Dele erfaringer

Også denne gang er det er formål å dele erfaringer har samlet gjennom regelmessig oppfølging av prosjektene.

Til slutt gis det også et innblikk i hvilke typer prosjekter vi kan forvente å se på norsk sokkel i de nærmeste årene.

OD har over flere år hatt regelmessig oppfølging av utbyggingsprosjekter. Gjennom dialog med rettighetshaverne opparbeider myndighetene seg kunnskap og erfaringer.

Rapporten bygger på dette, samt flere møter med aktørene.



Kontakt
Bjørn Rasen

Tlf: +47 51 87 60 00

Oppdatert: 04.02.2020

Siste nyheter

Avgrensningsbrønn i Nordsjøen øker anslaget (16/1-EA-4 H)
25.09.2026 Aker BP og partnere Equinor og DNO har boret en avgrensningsbrønn på funnene «Verdandi» og «Lillefix» i Nordsjøen. Brønnen øker anslaget for funnstørrelsen.
Produksjonstal august 2026
22.09.2026 Førebels produksjonstal i august 2026 viser ein gjennomsnittleg dagsproduksjon på 2 073 000 fat olje, NGL og kondensat.
Kurs for fiskerikyndige
18.09.2026 Sokkeldirektoratet og Fiskeridirektoratet arrangerer kurs for fiskerikyndige i Bergen 3.–5. november 2026.
Aker BP har gjort et gassfunn i Nordsjøen (36/4-2) og (36/4-2 A)
16.09.2026 Foreløpige beregninger viser at størrelsen er mellom 0,15 og 2,4 millioner standard kubikkmeter utvinnbare oljeekvivalenter (Sm3 o.e.). Dette tilsvarer 1-15 millioner fat.
Boreløyve for brønnbane 25/9-5 S
15.09.2026 Sokkeldirektoratet har gitt Equinor Energy AS boreløyve for brønnbane 25/9-5 S i utvinningsløyve 1042.
Økende interesse for å lete
11.09.2026 Myndighetene har mottatt søknader fra 21 selskap i Tildeling i forhåndsdefinerte områder (TFO) 2026. Søknadsfristen var 1. september.
Nytt sokkelkart 2026
08.09.2026 Nå kan du laste ned eller bestille papirversjon av direktoratets nyeste sokkelkart.
Ressursrapport 2026 på engelsk
08.09.2026 Nå er ressursrapporten også tilgjengeleg på engelsk.
Ny direktør i direktoratet
04.09.2026 Siv Fagerland Christensen er på plass som direktør for staben Virksomhetsstyring, økonomi og fellestjenester. Hun er en del av Sokkeldirektoratets hovedledelse.
Meld deg på seminar om sub-basalt leting
31.08.2026 Velkommen til seminar om sub-basalt leting 15. oktober 2026 i våre lokaler. Representanter fra operatører, leverandører, akademia og myndighetene holder foredrag.
